依據標準
《建築工程施工質量驗收統一標準》
《通風與空調工程施工質量驗收規範》
施工準備
材料要求及主要機具:
所采用的風機盤管、誘導器、設備應具有出廠合格證明書或質量鑒定 文件。
風機盤管、誘導器設備的結構型式、安裝型式、出口方向、進水位置應符合設計安裝要求。
設備安裝所使用的主料和輔助材料規格、型號應符合設計規定,並具有出廠合格證。
電錘、手電鑽、活扳手、套筒扳手、鋼鋸、管鉗子、手錘、台虎鉗、絲錐、套絲板、水平尺、線墜、手壓泵、壓力案子、汽焊工具等。
作業條件:
風機盤管、誘導器和主、副材料已運抵現場,安裝所需工具已準備齊全,且有安裝前檢測用的場地、水源、電源。
建築結構工程施工完畢,屋頂做完防水層,室內牆麵、地麵抹完。
安裝位置尺寸符合設計要求,空調係統幹管安裝完畢,接往風機盤管的支管預留管口位置標高符合要求。
操作工藝
工藝流程:
預檢→施工準備→電機檢查試轉→表冷器水壓檢驗→吊架製安→風機盤管安裝發憤器安裝→連接配管→檢驗
風機盤管在安裝前應檢查每台電機殼體及表麵交換器有無損傷、鏽蝕等缺陷。
電機盤管和誘導器應每台進行通電試驗檢查,機械部分不得摩擦,電氣部分不得漏電。
風機盤管和誘導器應逐台進行水壓試驗,試驗強度應為工作壓力的1.5倍,定壓後觀察2~3min不滲不漏。

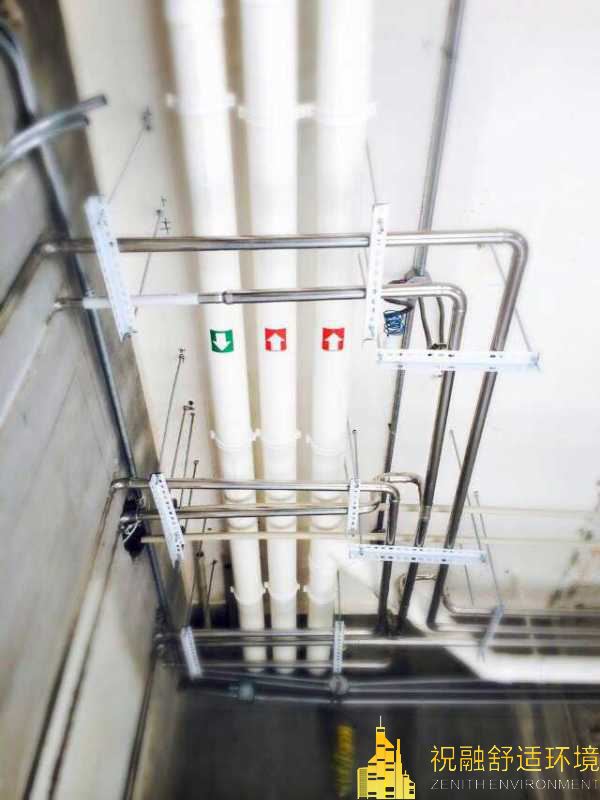

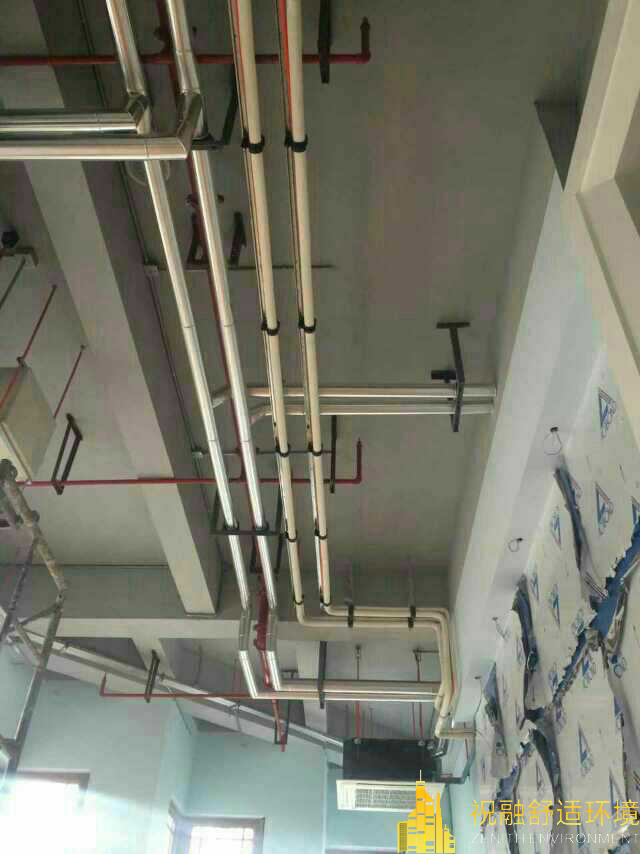

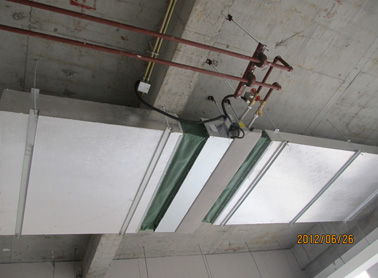

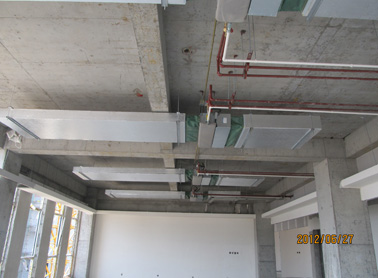

臥式吊裝風機盤管和誘導器,吊架安裝平整牢固,位置正確。吊杆不應自由擺動,吊杆與托盤相聯應用雙螺母堅固找平正。
誘導器安裝前必須逐台進行質量檢查,檢查項目如下:
各聯接部分不能鬆動、變形和產生破裂等情況;噴嘴不能脫落、堵塞。
靜壓箱封頭處縫隙密封材料,不能有裂痕和脫落;一次風調節閥必須靈活可靠,並調到全開位置。
誘導器經檢查合格後按設計要求的型號就位安裝,並檢查噴嘴型號是否正確。

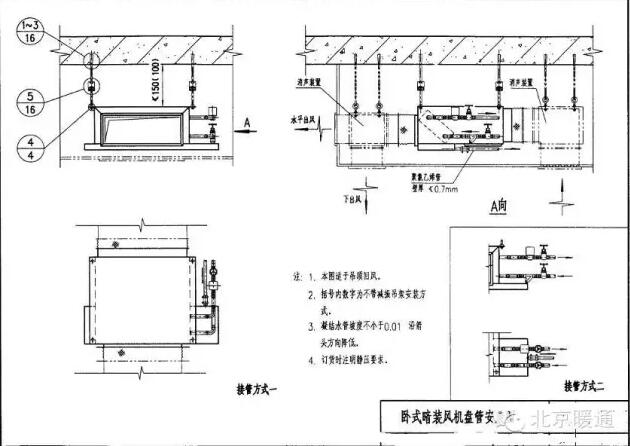

暗裝臥式誘導器應由支、吊架固定,並便於拆卸和維修。
誘導器與一次風管連接處應嚴密,防止漏風。
誘導器水管接頭方向和回風麵朝向應符合設計要求。立式雙麵回風誘導器為利於回風,靠牆一麵應留50mm以上空間。臥式雙回風誘導器,要保證靠樓板一麵留有足夠空間。

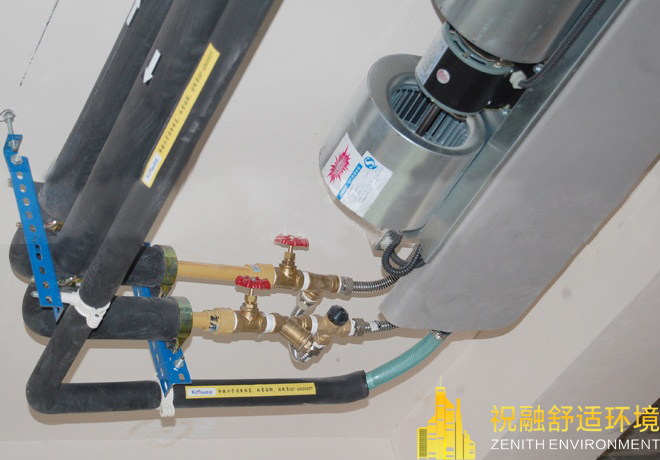

冷熱媒水管與風機盤管、誘導器連接宜采用鋼管或紫銅管,接管應平直。緊固時應用扳手卡住六方接頭,以防損壞銅管。凝結水管宜軟性連接,軟管長度不大於300mm材質宜用透明膠管,並用喉箍緊固嚴禁滲湧,坡度應正確、凝結水應暢通地流到指定位置,水盤應無積水現象。
風機盤管、誘導器同冷熱媒管連接,應在管道係統衝洗排汙後再連接,以防堵塞熱交換器。
暗裝的臥式風機盤管、吊頂應留有活動檢查門,便於機動組能整體拆卸和維修。
質量標準

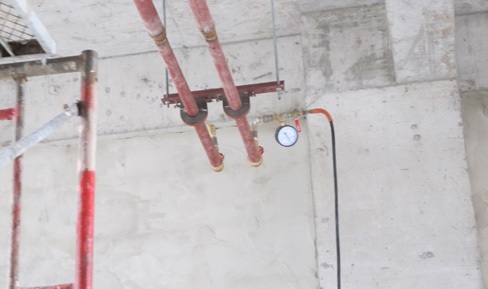

機組安裝前宜進行單機三速試運轉及水壓檢漏試驗。試驗壓力為係統工作壓力的1.5倍,試驗觀察時間為2min,不滲漏為合格;
機組應設獨立支、吊架,安裝的位置、高度及坡度應正確、固定牢固;
機組與風管、回風箱或風口的連接,應嚴密、可靠。
檢查數量:按總數抽查10%,且不得少於1台。
檢查方法:觀察檢查、查閱檢查試驗記錄。
成品保護
風機盤管和誘導器運至現場後要采取措施,妥善保管,碼放整齊。應有防雨、防雪措施。
冬期施工時,風機盤管水壓試驗後必須隨即將水排放幹淨,以防凍壞設備。
風機盤管誘導器安裝施工要隨運隨裝,與其它工種交叉作業時要注意成品保護,防止碰壞。
立式暗裝風機盤管,安裝完後要配合好土建安裝保護罩。屋麵噴漿前應采取防護措施,保護已安裝好的設備,保證清潔。
應注意的質量問題

應注意的質量問題見表
